Проблемы в прошлом: Как PrimeResin увеличил несущую способность обводненных грунтов

Год
2014
Объект
Авто-центр
Расположение
Подмосковье
Проблема
Проседание плиты в двух помещениях
Решение
Консолидации основания, заполнение пустоты и восстановление контакта плита-грунт
Технология
DEEP Lifting & Floor LIFTING
Сроки
8 рабочих дней
Проблемы в прошлом: Как PrimeResin увеличил несущую способность обводненных грунтов

РЕЗЮМЕ

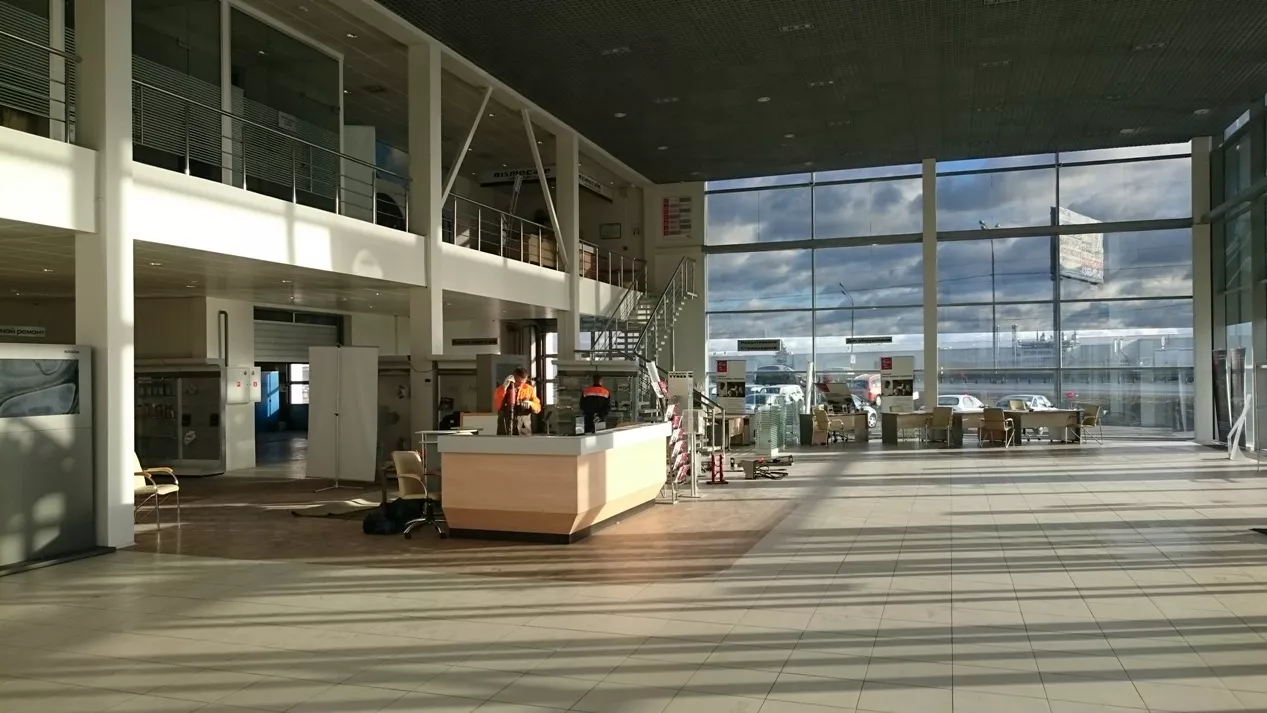

Автомобильный дилер занимает здание коммерческого склада, построенного в 2004 году и разделенного на 2 выставочных зала, которые включают в себя офисную зону. Проседание плитки (напольного покрытия) в двух комнатах наблюдалось уже в 2011 году и было отнесено на счет самоуплотнения грунта основания, в значительной степени из-за раскопок и сноса при строительстве. Промышленная зона расположена в районе, который в течение многих лет, с 1980 по 2000 год, использовался для сброса отходов. Засыпка достигает толщины 15-25 м. Все сооружения в этом районе построены на сваях или на бетонной плите с распределением нагрузки. Наиболее распространенная проблема из-за неравномерных осадок заключается в разделении конструкций фундаментов на сваях от конструкций промышленных полов в виде плит. В данном случае зона просадки образована полом толщиной примерно 15 см со сварной сеткой.

ЗАДАЧИ

Цель состояла в том, чтобы достичь максимальной эффективности с помощью технологии PrimeResin Deep Lifting для консолидации основания на глубине распространения напряжения и далее использовать технологию PrimeResin Floor Lifting, чтобы сделать локализованные инъекции прямо под плитой поражённых участков, чтобы заполнить пустоты и восстановить контакт между подложкой и плитой.

ПРИМЕНЯЕМЫЕ ТЕХНОЛОГИИ

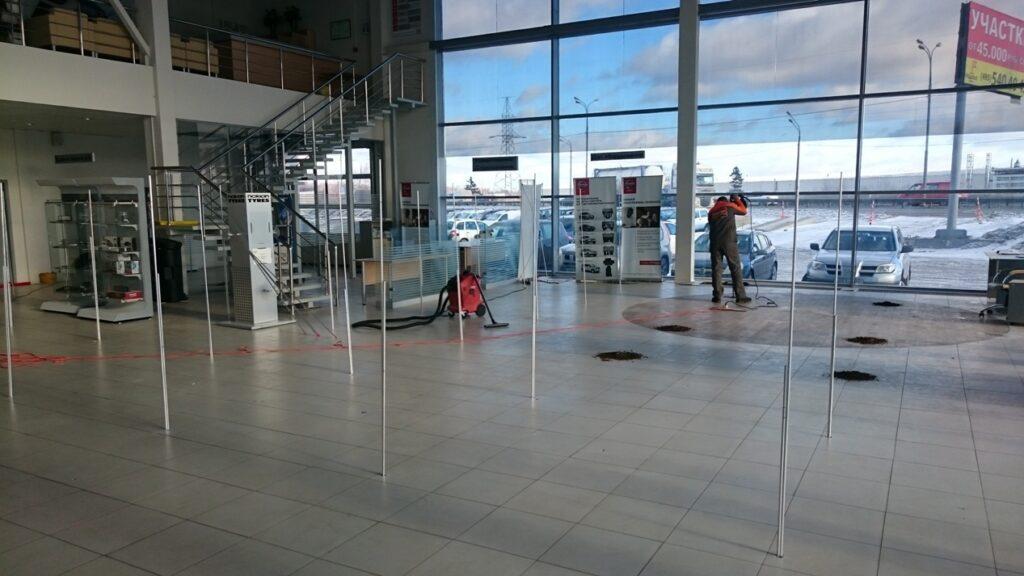

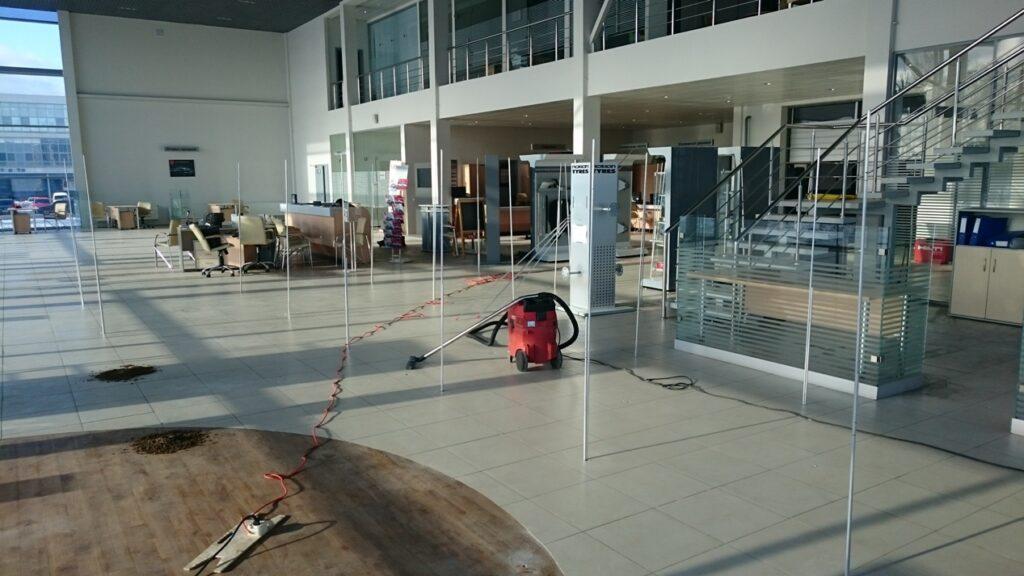

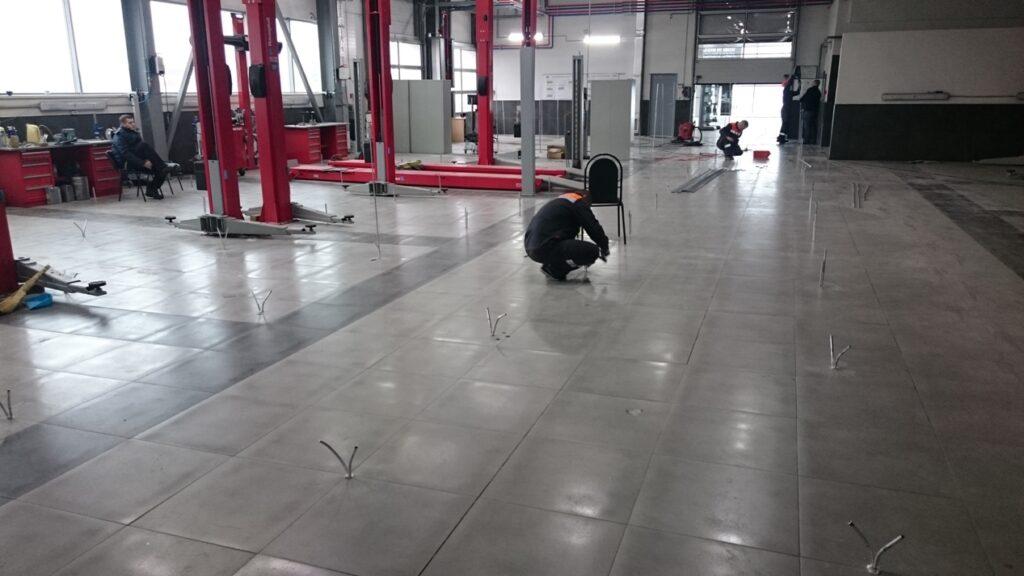

Процесс применения технологии глубинного усиления состоит из уплотнения основания на глубине (до 9 м по необходимости) путем введения геополимеров с высокой силой расширения. На участках с выраженной просадкой было выполнено 20 инъекций, начиная с глубины — 3,00 м, с использованием технологии PrimeResin Deep Lifting. Материалы расширяются и трамбуют окружающие грунты «до отказа», производя увеличение плотностных характеристик, и следовательно, несущей способности самого грунта. Применяя технологию подъема плит, компания Георезин сохраняет все рабочие процессы клиента работающими. То есть организация может генерировать и дальше свой доход в то время как подрядчик заполняет пустоты, инъектируя свои уникальные полимерные материалы, разработанные специально для этого типа работ. Для сохранения пола во время бурения, в тех случаях, когда это возможно, использовались инъекционные трубки диаметром 6 мм. Отверстия были сделаны в промежутках между плитками, чтобы избежать образования отверстий в самой плитке или её повреждения. Таким образом, повреждения становятся еле заметными, а сам процесс — менее дорогостоящим и невиазивным. Рабочая зона и область может быть использована сразу после окончания процесса инъецирования. Перед началом любых работ требовалось оценить пустоты, выполняя определенные тесты во время обследования. Во время же работ, уровень покрытия контролировался непрерывно, используя лазерный нивелир, чувствительный к миллиметровым движениям.

РЕЗУЛЬТАТ

На восстановленных участках были проведены два испытания(теста): одно до и одно после проведения работ для проверки увеличения несущей способности грунта. Геополимеры с их силой расширения усилили слабые области и восстановили контакт между основанием и полом. На некоторых участках обрабатываемой поверхности, где это было необходимо, выполнялся контролируемый подъем до 3 см. Успех проекта был проверен с помощью геодезической съёмки, которая могла обнаружить миллиметровые отклонения после работ. На стабилизацию 875 м2 пола потребовалось 8 рабочих дней.

893

Нужно решение для вашего объекта?


Наши специалисты помогут вам разобраться, принять обоснованное решение и наиболее подходящий вам способ реализации решения.

Также вы можете посмотреть на содержание типовых проектов, их стоимость или получить более точное и персональное предложение оставив заявку на аудит вашего объекта.

Топ-10 кейсов

В2С
2025
Проблема Появление и развитие трещин в конструкциях
Решение Укрепление основания и фундамента
В2В
2025
Проблема Значительные просадки напольного покрытия
Решение Укрепление основания и выравнивание пола
В2С
2026
Проблема Постепенная просадка плиты пола
Решение Стабилизация конструкций и укрепление основания
В2С
2025
Проблема Плита пола начала значительно смещаться и проседать
Решение Усиление основания плиты фундамента
В2С
2023
Проблема Трещины внутри помещений и на фасадах
Решение Остановка просадки пола и усиление основания здания
В2С
2025
Проблема Трещины в стенах, деформации пола
Решение Ликвидация просадки конструкций, стабилизация здания
В2С
2025
Проблема Трещины потолке и стенах, просадка полов
Решение Укрепление основания и стабилизация фундамента
В2В
2025
Проблема Развитие деформаций стен и фундаментов
Решение Усиление основания и стабилизация фундамента
В2С
2025
Проблема Трещины и деформации стен
Решение Укрепление основания и стабилизация фундамента
В2В
2024
Проблема Развитие деформаций
Решение Укрепление основания и стабилизация фундамента

Возникли вопросы?

Опишите ваши сомнения или даже поставьте задачу нашим специалистам через текущую форму.




    Заказать оценку arrow
